自环巢湖天然气高压管线庐巢段管道安装和合肥都市圈高压管线(合六线)六安输气站土建施工分别复工以来,合肥燃气集团在严格落实施工现场“七到位”的基础上,克服建材供应短缺、返工人员隔离、焊工等特殊工种返岗路途远等困难,加速推进工程进度,严保工程质量,坚决做到一手抓疫情防控一手抓项目建设,确保疫情防控和复工复产“两不误、双胜利”。

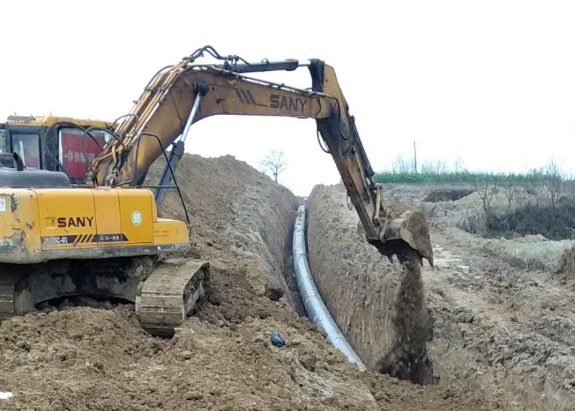

截至3月11日,环巢湖天然气高压管线庐巢段累计进场管材10882米,完成焊接6704米,完成管道敷设4674米,目前正在加速推进管道焊接和沟槽开挖等工作。合肥都市圈高压管线(合六线)六安输气站已完成工艺装置区柱、承台等基础砼浇筑工作,站外管线累计进场684米,土方回填和站房基础换填以及布管工作正有序推进。此外,合六线机场站已完成施工单位招标,4座分属阀室招标文件已报至市招投标中心;庐巢线输气站和分输阀室的招标文件正在审批当中。
在疫情防控和复工复产统筹推进的关键时期,合肥燃气集团将始终落实疫情防控各项要求,全力推进环城、环巢湖、合肥都市圈等高压管线工程项目工程建设,为全省全市疫情防控和经济社会发展贡献燃气力量。
